宁远:冲刺年底大坝封顶 多功能水利工程加速成型
来源:新湖南客户端.民生资讯
阅读:1394
2025-11-21 08:34:36

湖南日报·新湖南客户端11月21日讯(通讯员 李严军 骆丽霞 宁远县九嶷水库作为湖南省水利规划重点工程,建成后将同步实现供水、灌溉、发电多重功能,还能改善九嶷山景区及泠江河流域生态环境,社会经济效益显著。

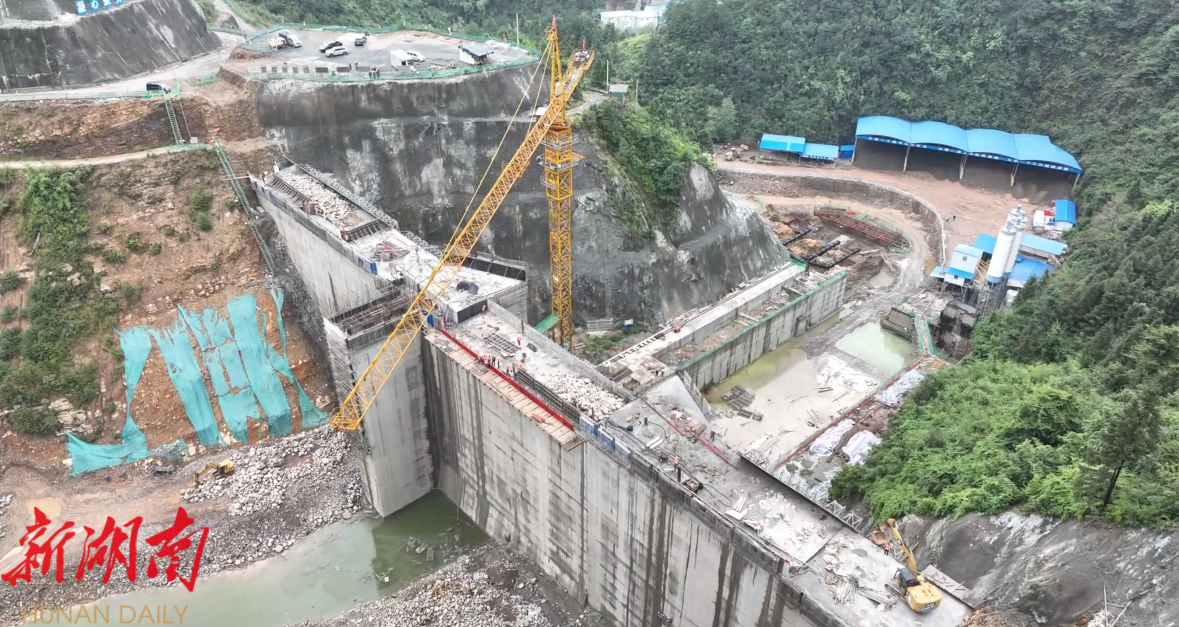

走进九嶷水库项目建设现场,混凝土重力坝横跨峡谷,坝体已高出河道约50米。工人们各司其职,忙着开展焊接、钢筋绑扎、大坝浇筑作业,一派热火朝天的施工景象。作为水库建设的核心环节,施工方抢抓当前黄金施工期,实行24小时不间断作业,全力冲刺大坝建设节点。“所有的人员,包括项目管理人员、全咨、监理都全部到岗,所有人员都是每天守在工地,到岗到位,确保机械设备、人员全部到岗都是满负荷在运行,包括我们的大坝工程,关键时候我们都是24小时施工。”宁远县水务集团九嶷水库项目负责人蒋顺健说道。

“组织劳务班组进行‘两班倒’,白天进行大坝的封模、快速入仓,晚上进行大坝的混凝土浇筑。到今天为止,我们大坝总共完成了90%的进度。根据我们的计划安排,在今年12月31日之前,我们会完成大坝的主体施工任务。湖南建投水利水电有限公司九嶷水库工程部部长张厂介绍道。

九嶷水库位于九疑瑶族乡九嶷河上游,属小(I)型水利工程,大坝长160米、高64.3米,总库容970万立方米,估算总投资4.09亿元,建设期36个月,预计2026年9月全面完工。工程建成后,可改善农田灌溉1.02万亩,解决九疑瑶族乡及周边乡镇5.8万人饮水安全,年向县城供水2190万吨,年创造城镇供水发电效益3050万元;同时将大幅改善九嶷山风景区及周边生态水环境,为当地旅游发展注入新动能。
