新石门客户端4月30日讯(记者 易姣妃 徐攀 张黎明)“五一”国际劳动节期间,陕煤石门2×66万千瓦扩能升级改造项目建设现场依然热火朝天。2000多名建设者放弃休假,用坚守诠释劳动之美,争分夺秒推进工程节点。

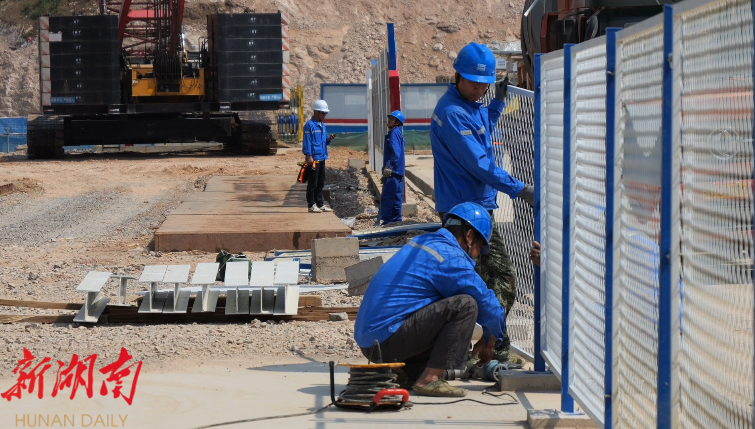

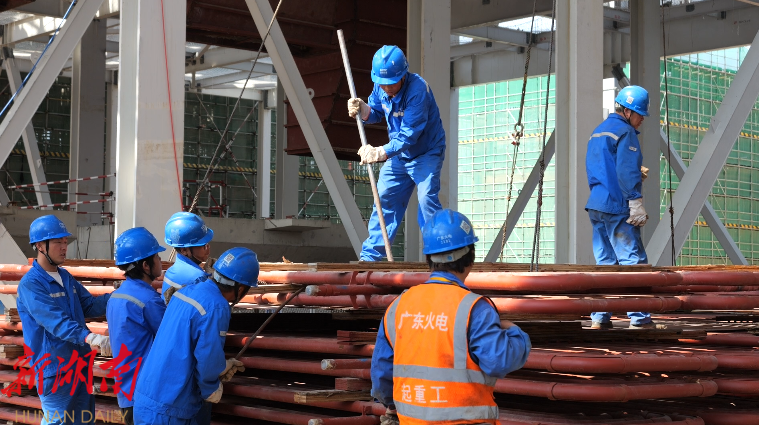

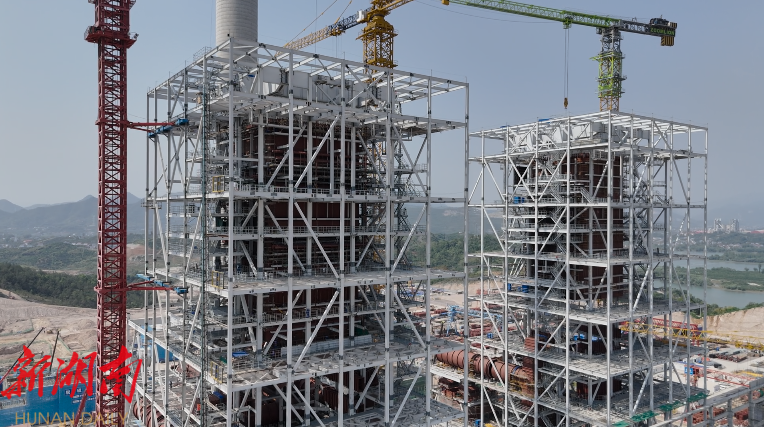

走进项目主场区施工现场,在百米高的锅炉钢架间,塔吊林立,焊花飞溅。在5号机组核心建设区,广东火电全体施工人员正坚守岗位,全力攻克关键工序。当前锅炉水压试验、主厂房土建等核心任务已进入冲刺阶段。
陕煤石门2×66万千瓦扩能升级改造项目广东火电施工部副经理邓海军说道:“根据总体的安排计划,5号机组的目标是在本年年底完成并网发电这个总体目标。我们广东火电作为主要的建设单位,通过精心策划组织,截至目前在场的施工人员720人左右,目前的重点还是围绕厂用受电、化水制水、锅炉水压等节点,现在正有序推进,也是为了年底并网发电创造有利条件,这是我们总体的策划安排,包括五一期间采取项目不放假的形式,连续进行施工,为了总体工作继续前进。”

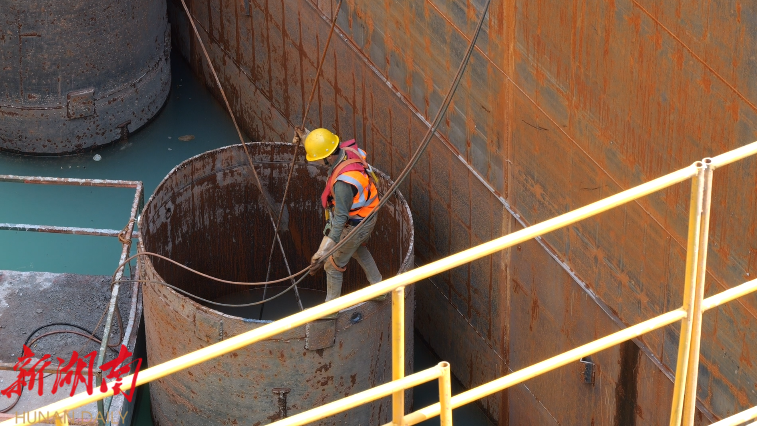

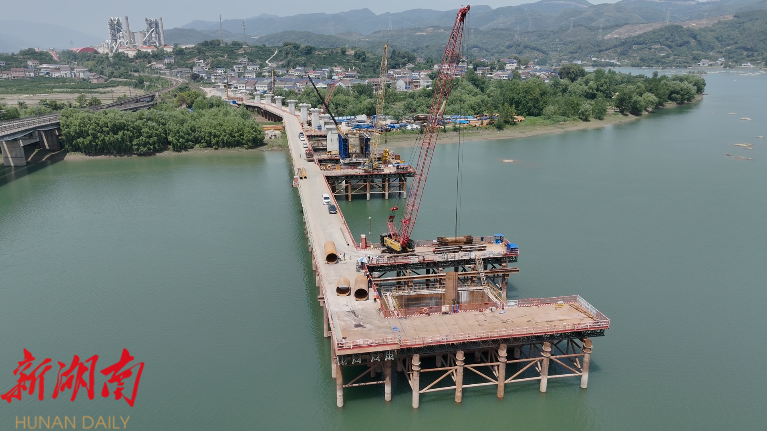

铁路专用线工程澧水特大桥项目建设同样争分夺秒。面对水深超60米的施工难题,建设者创新采用“旋挖钻+潜水员协同作业法”,攻坚克难完成深水墩基础施工。陕煤石门铁路专用线项目项目经理 蔡忠介绍说:“ 我们这个桥主要是存在深水基础,其中有4个深水墩,目前已完成2个深水基础的墩子施工,另外两个基础正在下双壁钢围堰,力争5月15日把双壁钢围堰安装到位。为了实现铁路专用线年底开通目标,我们五一期间不放假,做到24小时轮班作业,来确保工期的兑现。”

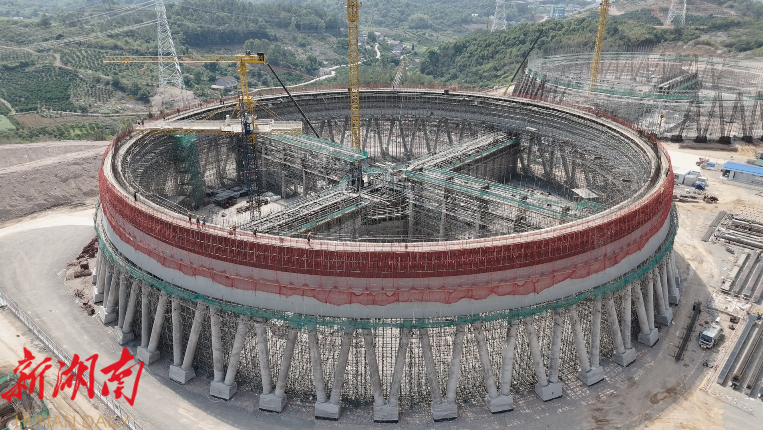

作为湖南省“十四五”能源发展“一号工程”,陕煤石门扩能项目施工现场呈现立体化作业图景。这群新时代劳动者用汗水浇筑的,不仅是两台国内先进的超超临界机组,更是“双碳”战略下的能源变革答卷。
陕煤电力石门有限公司三期工程部主任 杨周说道:“ 首先五一期间我们三期项目部都不放假,各个标段的现场施工人员总数达到2000多人。其次在技术方面技术部和设计院保持密切沟通,4月底已经到了60多册施工图,保障现场的施工图纸需求。第三我们物资部和监造单位驻厂连续催交设备,保障设备到场满足安装的需求,从而确保项目顺利推进。”

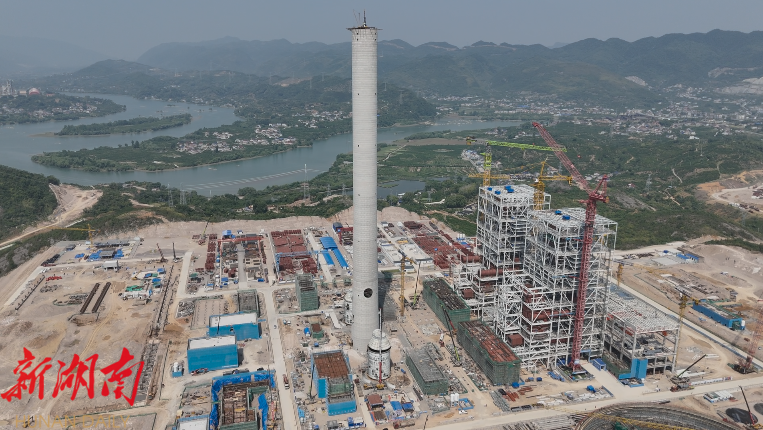

据了解,该项目2025年一季度已完成铁路隧道贯通、烟囱外筒到顶等节点。项目总造价59.88亿元,今年已完成投资1.96亿元,开工累计完成投资26.15亿元,投资完成率43.67%。项目建成后年发电量可达50亿千瓦时,将为湖南能源保供注入强劲动能。
