新湖南湖南日报新媒体

打开
“蓄”能山水间,平江抽水蓄能电站建设“火热”!
来源:新湖南客户端.基层万象
阅读:10627
2024-12-16 10:18:55


奋进“项”前冲

STRIVE

项目兴则经济兴,项目强则平江强。当前,全县各地项目建设者们正抢抓四季度黄金时间,紧盯全年目标任务,铆足干劲,以满弓紧弦的姿态,争分夺秒抢进度,全力以赴打好收官战。在2024年平江两会召开之际,平江县融媒体中心推出《奋进“项”前冲》专栏,展示项目建设成绩,为高质量推动项目建设鼓劲加油,营造比学赶超的浓厚氛围。



近日,国网新源湖南平江抽水蓄能电站项目建设现场,机械轰鸣,多辆大型设备联合作业。建筑工人们正在加速进度,为完成全年目标做最后的冲刺。


NEWS


国网新源湖南平江抽水蓄能电站位于福寿山镇,是国家“十四五”规划重点建设项目,总投资88亿元工程主要由上水库、输水系统、地下厂房系统、开关站及下水库等建筑物组成,地下厂房安装4台单机容量为350MW的混流可逆式水轮发电机组。 2021年主体工程开工建设,预计首台机组于2026年7月底投产发电,全部机组于2027年投产发电。

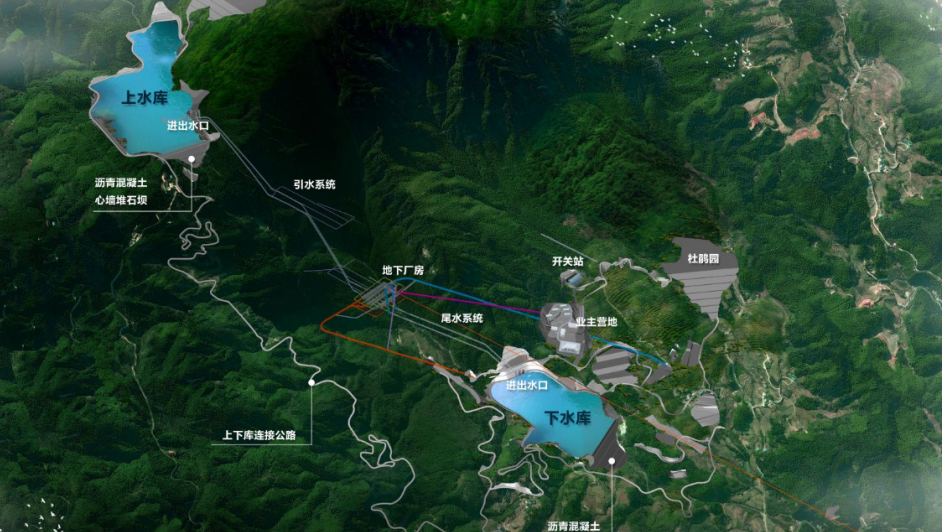

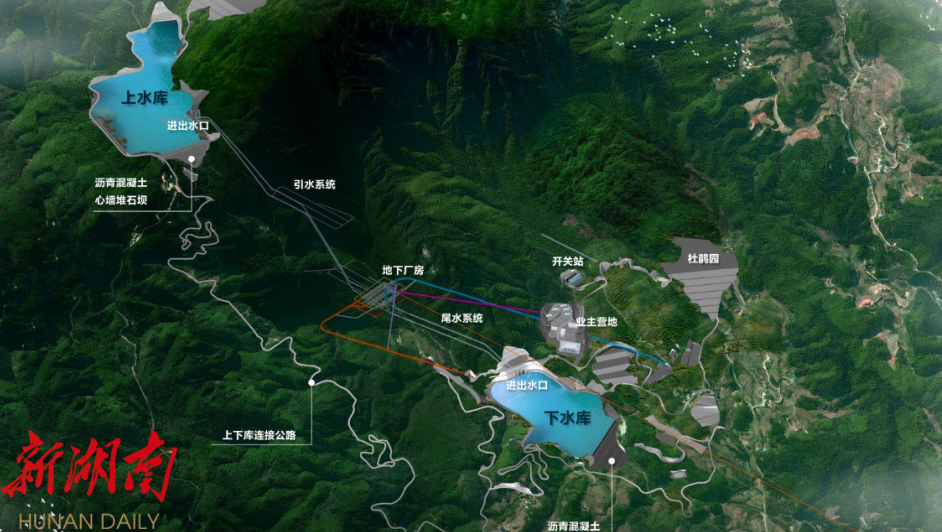

△国网新源湖南平江抽水蓄能电站枢纽总布置图

当前,国网新源湖南平江抽水蓄能电站正处于主体土建与机电安装双重叠加高峰期。现场,主要有筹建期洞室及道路工程标(Q2)、主体土建及金属安装标(C1)、机电安装标(EM3)等3个主要标段施工,作业面42个,作业人员1970人。

今年,国网新源湖南平江抽水蓄能电站累计完成了4项关键里程碑计划(上/下水库工程、地下厂房工程、输水发电系统工程)。 截止今年12月份,国网新源湖南平江抽水蓄能电站已完成投资9亿元左右,在年底可实现年度计划9.6亿元的目标。 明年,将重点完成机组安装、上/下水库大坝填筑、水库正常蓄水,同时将满足输水发电系统的开挖、衬砌、施工等方面的工作。

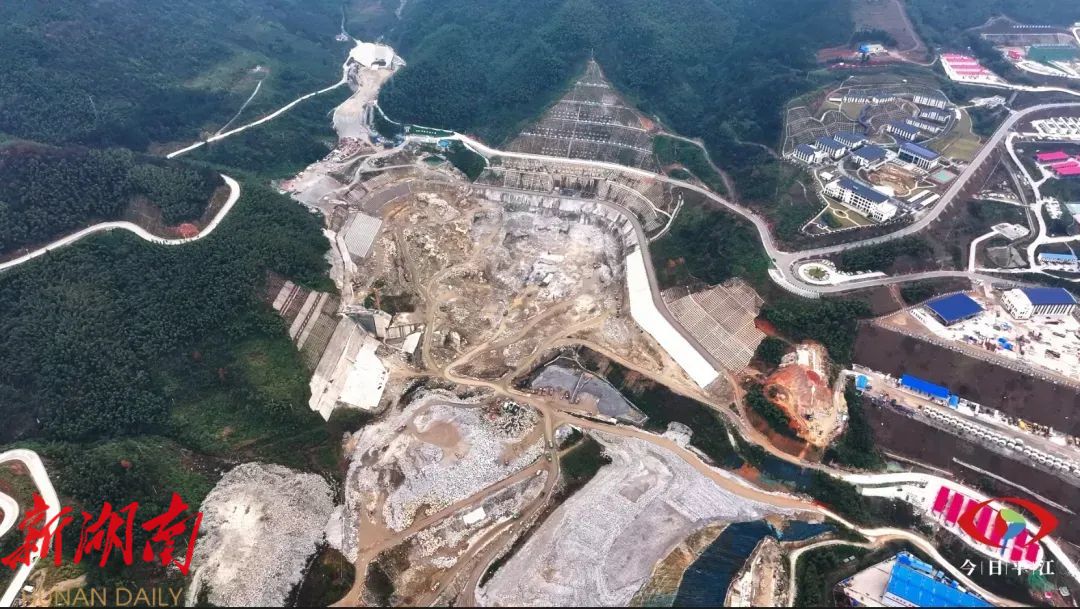

△12月9日,平江抽水蓄能电站项目建设现场俯瞰图


“接下来, 国网新源湖南分公司将以2026年7月首台机组发电目标为导向,持续强化安全、质量、进度管控,统筹投资均衡发展,全力推动‘大坝填筑、输水系统、机电安装’三条主线实现年度节点目标。 ”国网新源集团湖南分公司副总经济师兼平江项目部主任宋华涛告诉笔者, 项目建成后,将以500千伏线路接入湖南电网,承担湖南电网的调峰、调频、调相、储能、系统备用和黑启动等六大功能,是电网的“充电宝”“稳定器”,能加快推进全省新型电力系统构建,助力实现“双碳”目标,有利于提升当地经济发展水平,促进乡村振兴战略实施。


责编:方倩倩

来源:平江县融媒体中心
