项目建设在一线 | 新化梅花洞水库除险加固工程按时间节点有序推进
来源:新湖南客户端.社会新闻
阅读:9284
2024-07-26 09:00:13

湖南日报·新湖南客户端7月26日讯(通讯员 颜文辉 曾湘涛)梅花洞水库除险加固工程从5月10日开工以来,新化县水利部门科学组织、精心施工,目前工程正按时间节点有序顺利推进。

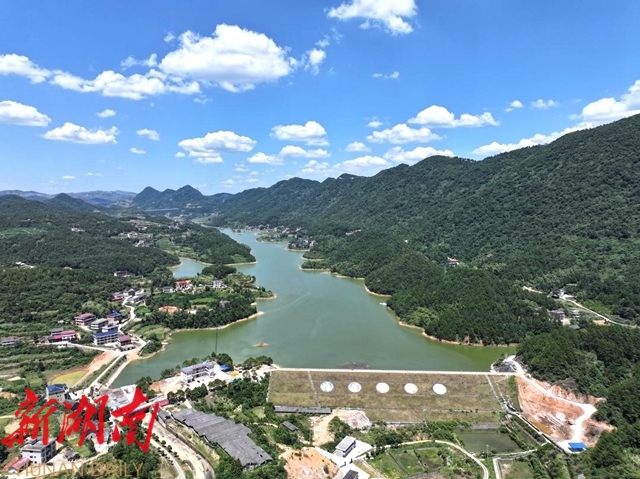

近段时间以来,施工人员正趁着晴好天气,加紧对帷幕灌浆、溢洪道底板混凝土浇筑、输水隧洞掘进等进行施工。梅花洞水库建于1965年,位于资水一级支流小洋溪河中游,灌溉面积约4.61万亩,供应库内和下游3个乡镇18个村共计5.6万人生活用水。水库总库容为1965万立方米,设计洪水位311.2米,是一座以灌溉为主,兼顾供水、防洪等功能的中型水利工程,由于年代已久,存在绕坝渗透,高低涵洞漏水等险情。

“像这个地方,就是一个比较大一点的病害,他这个是大坝和这个山体坝肩结合处,从这个地方这一片,存在着绕坝的渗流,它的最大的流量达到0.8升每秒。所以威胁着这个大坝的运行安全,再一个,水蓄到这个地方之后,再也蓄不上了,水都从这里漏走了,所以要进行除险加固。”新化县水利局局长曹利生说。

针对水库险情,去年,县水利局完成了水库除险加固方案设计,并获得湖南省水利厅批复,今年5月10日正式开工建设。工程建设内容主要包括封堵原有的水库用于灌溉饮水的高涵洞和用于调洪放空的低涵洞,主、副坝坝基帷幕灌浆,坝体塑性混凝土防渗心墙施工,溢洪道底板重建,新建输水隧洞,以及其他配套设施。总投资7700万元。

“根据当地的气象预报和降水情况,我们公司科学谋划,精心组织,既保证了施工安全,又保证了安全度汛,还要保证灌区后续的生产生活用水。大坝塑性混凝土防渗心墙的施工,是大坝的关键重要部位。前期,我们项目部针对塑性混凝土防渗心墙的专项施工方案,已经通过了专家的专项认证,确定了最优的施工方案,比如孔斜率控制、配合比等等。建成之后,大坝的渗透系数将小于10⁻⁷,大坝将不再漏水。”梅花洞水库除险加固工程项目部经理蒋建说。

目前,防汛公路和巡检通道已经完成,溢洪道混凝土已经浇筑完毕。坝基帷幕灌浆在7月20日已经灌注完成,等待相关部门的专业质量检测。输水隧洞正在采用悬臂式掘进机进行掘进作业,预计在9月中旬主体贯通。坝体塑性混凝土防渗心墙正在进行施工前准备,计划在8月1日开工,9月底完成。整个工程目前已经完成形象进度的42%。预计在今年底工程全部完工。

“除险加固工程完工之后,我们水库的蓄水量会成倍增长,由现在的890万立方米增加到1965万立方米,这个蓄水能力的增加为下游老百姓的灌溉和用水提供大大的保障,我们的大坝更安全更稳固,防汛能力更强。”新化县水利局局长曹利生说。
